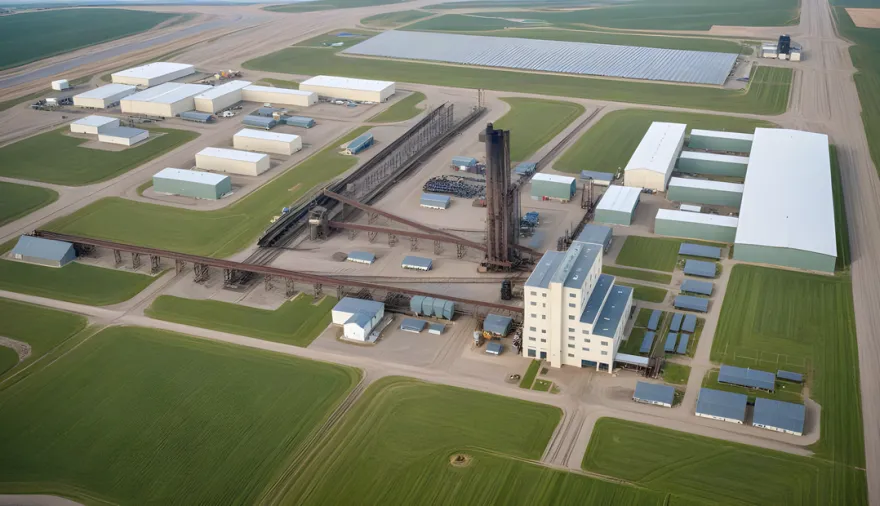

North American Iron proyecta construir cerca de Minot, en Dakota del Norte, la primera gran planta estadounidense dedicada a producir arrabio comercial para terceros. El complejo ocuparía parte de un predio industrial de 2.400 acres y tendría capacidad para elaborar 2 millones de toneladas métricas anuales. La inversión total fue estimada en USD 2.000 millones y el plan contempla 650 empleos permanentes, además del movimiento asociado con la construcción, el ferrocarril y la generación eléctrica. La compañía prevé completar los permisos durante 2026, comenzar las obras en 2027 e iniciar la producción en 2029.
La precisión es importante: no sería la primera instalación estadounidense que obtiene hierro primario, sino la primera capacidad nacional de gran escala orientada al mercado independiente de arrabio. El arrabio es un hierro con alto contenido de carbono que funciona como insumo para fabricar acero, especialmente cuando las acerías eléctricas necesitan mezclar chatarra con material virgen de mayor pureza. El proyecto busca cubrir dentro de Estados Unidos una oferta que actualmente depende de importaciones y que ganó relevancia por los aranceles, los conflictos internacionales y la búsqueda de cadenas industriales más seguras. Su valor estratégico está en producir un insumo comercial que las acerías locales no reciben hoy de un proveedor doméstico equivalente.

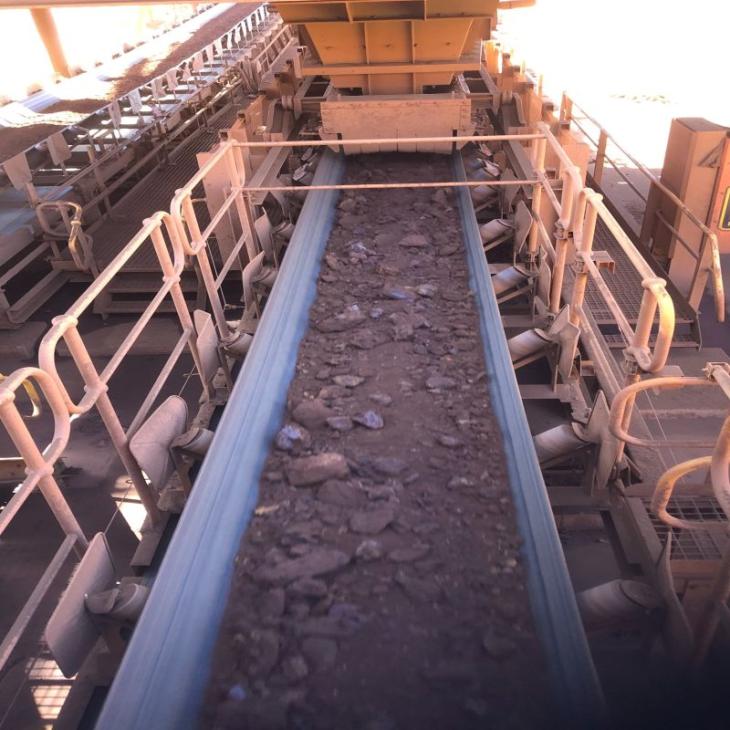

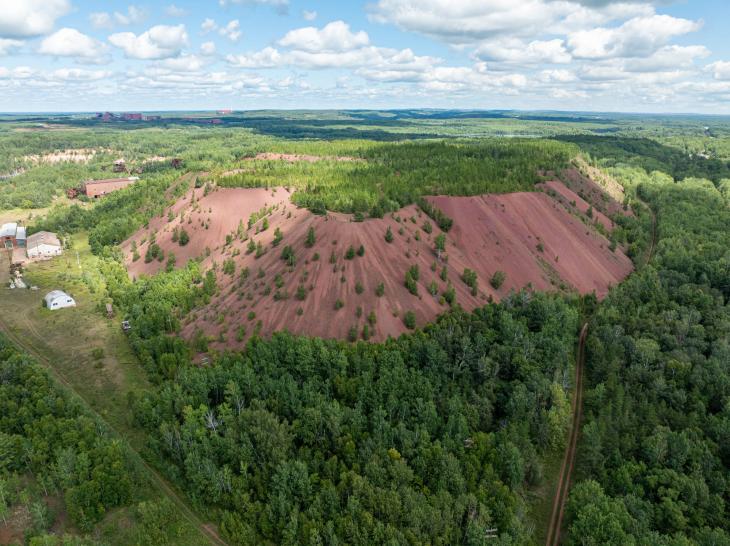

La materia prima saldría de antiguos depósitos mineros ubicados en la Mesabi Range, al nordeste de Minnesota. Esos acopios contienen material ferroso descartado durante décadas de explotación de taconita y serían procesados inicialmente en Minnesota antes de recorrer cerca de 500 millas por ferrocarril hasta Dakota del Norte. El esquema busca convertir un pasivo minero superficial en concentrado útil para la siderurgia, sin abrir una explotación convencional desde cero. Los permisos abarcan tanto la recuperación del material como su tratamiento, transporte y disposición. La viabilidad económica dependerá de que el residuo mantenga una calidad estable y pueda movilizarse en grandes volúmenes sin elevar excesivamente los costos logísticos.
El suministro energético es el segundo componente decisivo del proyecto. Una central propia de 300 megavatios funcionaría junto a la planta y recibiría gas natural mediante el Minot Industrial Pipeline, una conducción de aproximadamente 87 millas planteada entre Tioga y el área industrial de Minot. El diseño preliminar contempla transportar hasta 250 millones de pies cúbicos diarios, aunque su alcance definitivo dependerá de contratos, autorizaciones regulatorias y decisiones finales de inversión. El proceso industrial utilizaría componentes del gas natural para reducir el mineral con menos emisiones que un alto horno tradicional alimentado con carbón. La menor intensidad de carbono todavía deberá demostrarse en la operación completa, incluida la generación eléctrica y el transporte ferroviario.

La planta todavía permanece en etapa de ingeniería, financiamiento y revisión ambiental. Dakota del Norte concedió USD 7 millones mediante su autoridad de energía limpia, pero el proyecto necesita completar permisos de calidad del aire, manejo de residuos y posibles descargas de agua. En Minnesota también avanza una evaluación ambiental sobre la recuperación de los depósitos mineros, con una instancia de comentarios públicos antes de determinar si será necesario un estudio de impacto más amplio. La cercanía del predio con la base aérea de Minot y la altura prevista para algunas estructuras agregan exigencias de coordinación territorial. Hasta que esas autorizaciones y el cierre financiero estén completos, las fechas de construcción y producción deben interpretarse como objetivos empresariales.

Si entra en funcionamiento, el complejo podría modificar una parte relevante del abastecimiento de hierro para las acerías eléctricas estadounidenses. Una capacidad anual de 2 millones de toneladas cubriría una fracción importante de las compras externas de arrabio comercial y reforzaría la política de relocalización industrial aplicada al acero, la defensa y la infraestructura. El efecto no será inmediato para los productores de otros países porque la planta recién apunta a operar hacia 2029, pero introduce una señal de largo plazo para Brasil, Ucrania y otros proveedores. El proyecto combina recuperación minera, energía abundante y protección de cadenas estratégicas, aunque su verdadera escala dependerá de los permisos, el financiamiento y la capacidad de sostener costos competitivos.
