Hoy se confirmó en el Boletín Oficial un nuevo proyecto aprobado para obtener los beneficios que otorga el RIGI (Régimen de Incentivo a las Grandes Inversiones). Se trata de la iniciativa “Ampliación del Tramo I del Gasoducto Perito Francisco Pascasio Moreno (GPM)”, que va desde Tratayén, provincia de Neuquén, hasta Salliqueló, provincia de Buenos Aires.
A través de este proyecto, la empresa Transportadora de Gas del Sur SA (TGS) busca incrementar en 14 millones de metros cúbicos por día la capacidad de transporte de gas a través del Gasoducto Néstor Kirchner, renombrado por el gobierno nacional.
La inversión comprometida en activos computables es de USD 513,4 millones, mayormente a efectivizarse en el primer año (USD 393,6 millones).
La obra llevará 18 meses de ejecución, a contar desde el 1º de noviembre de 2025, esperando iniciar las operaciones el 1º de abril de 2027.
La inversión se orientará a la construcción, financiamiento y operación y mantenimiento de la infraestructura involucrada para incrementar la capacidad de transporte del gasoducto.
NUEVO RIGI PARA AMPLIACIÓN DEL GASODUCTO PERITO MORENO
— Ministerio de Economía (@MinEconomia_Ar) May 13, 2026
Se aprobó la adhesión al RIGI del proyecto de ampliación del Gasoducto Perito Moreno, a cargo de Transportadora de Gas del Sur (TGS), con una inversión de USD 550 millones.
La obra, que estará operativa antes del invierno… pic.twitter.com/XHCBHKRpJP
De acuerdo con el plan de la empresa, al menos el 20% de la inversión implicará a proveedores locales.
Luis Caputo había realizado el anuncio días atrás, el 30 de abril, pero hoy se oficializó. El ministro había afirmado que el proyecto “beneficiará a clientes residenciales, industrias y generación eléctrica que tendrán más gas a una fracción del costo del GNL que se desplaza”.
Cabe recordar que el RIGI es la única apuesta en materia productiva del gobierno de Javier Milei, a la que ahora se sumará el “Súper RIGI”.
De acuerdo con lo informado por la empresa, se generarán en total 7.535 puestos de trabajo: 1.800 directos y 5.650 indirectos en la etapa de construcción y 35 directos y 50 indirectos en la etapa de operación.

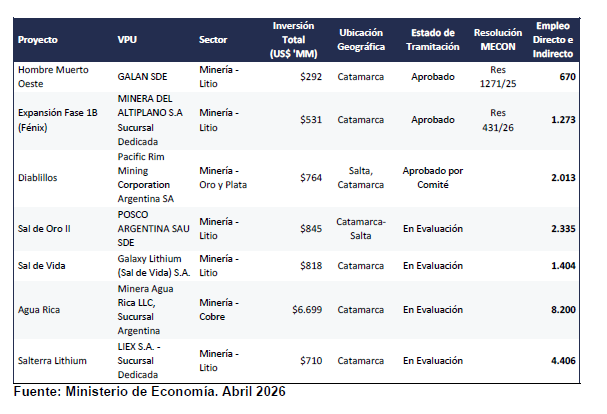

Si bien desde Economía sostienen que los 14 proyectos ya aprobados totalizan más de USD 28.000 millones, las cuentas no cierran.
De acuerdo con lo publicado en el Boletín Oficial, las inversiones comprometidas en activos computables suman: USD 18.248 millones.
El primero fue el Parque Solar El Quemado, en el sector de energía eléctrica, situado en la provincia de Mendoza, con un monto de inversión de USD 200 millones.
Los proyectos más cuantiosos son los vinculados a Vaca Muerta: el oleoducto Vaca Muerta Sur por USD 2.500 millones y el buque de licuefacción de gas por USD 6.900 millones.
En la provincia de Salta, se destaca el proyecto de minería de litio de “El Rincón”, por USD 2.700 millones.
El quinto proyecto fue el de Sidersa, para la producción siderúrgica en provincia de Buenos Aires, por USD 300 millones.
También en Buenos Aires, el proyecto del Parque Eólico Olavarría prevé invertir USD 255 millones en la generación de energía.
El séptimo fue el proyecto “Hombre Muerto Oeste” por USD 217 millones en la provincia de Catamarca.

Luego, se confirmó el proyecto Los Azules, para la explotación de cobre en San Juan por USD 2.672 millones, y el puerto en Timbúes, Santa Fe por USD 277 millones.
A su vez, el proyecto Gualcamayo, para minería de oro y plata, en la provincia de San Juan, prevé una inversión de USD 665 millones. Por su parte, el proyecto Veladero para ampliar la mina de oro, prevé una inversión de USD 380 millones
El proyecto Fénix "Expansión Fase 1B” suma USD 251 millones mientras que, el proyecto Diablillos confirmado hoy involucra USD 418 millones. Por último, hoy se suma TGS con USD 513 millones.
Así, suman USD 18.248 millones. ¿De dónde salen los números de Economía?
